Quy Trình Triển Khai ERP Từ A–Z

10 bước chi tiết: planning, selection, setup, training, go-live, support. Timeline 3–12 tuần.

Timeline Tổng Quát

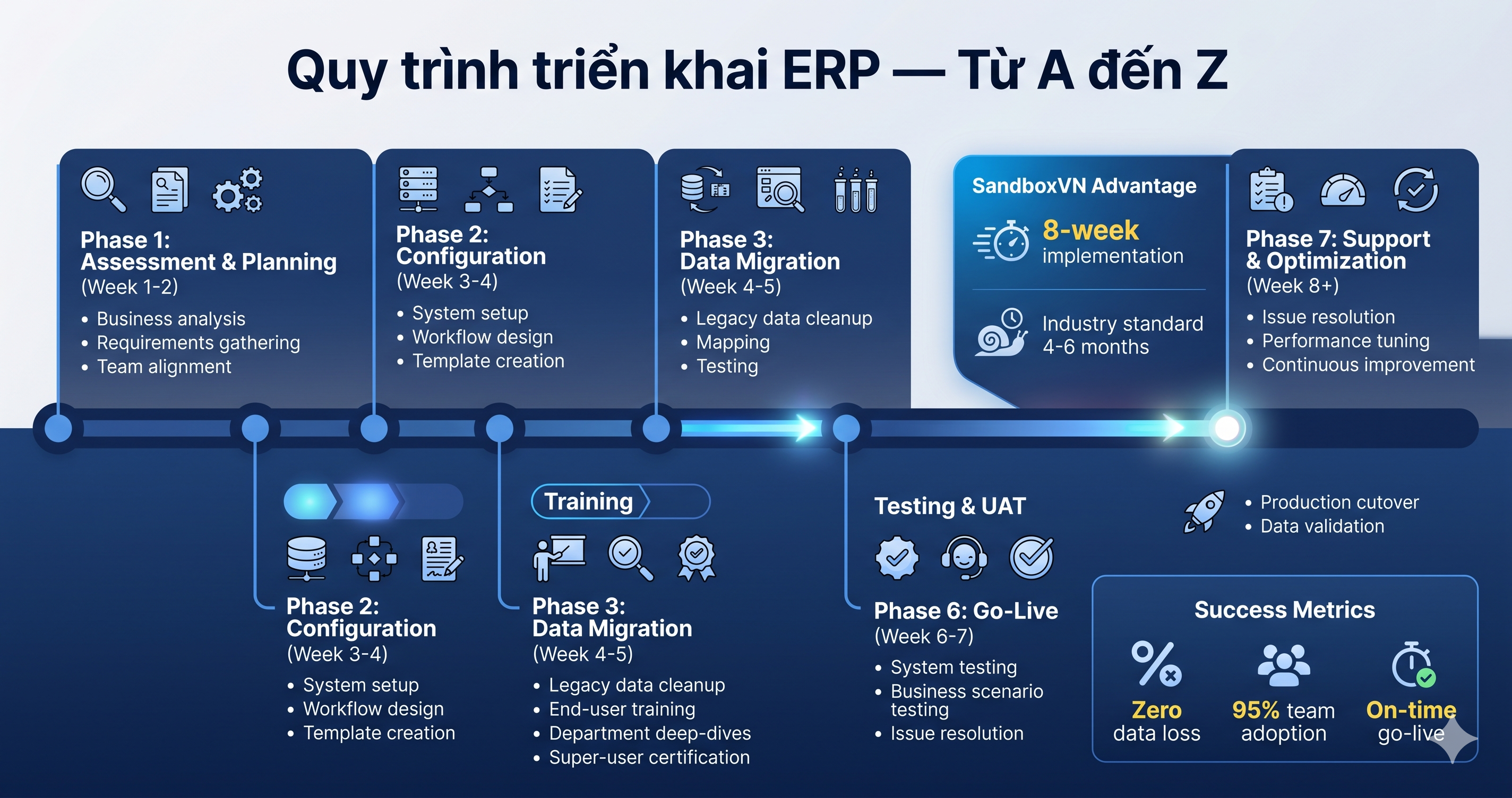

Quy trình triển khai ERP

Tuần 1–2: Planning + Vendor Selection
Tuần 3–4: Requirements + Data Prep
Tuần 5–8: Setup + Training
Tuần 9–12: Go-live + Support
Tổng: 2–3 tháng (có thể lâu hơn tùy quy mô)

📋 Bước 1: Define Requirements (Tuần 1)

Mục tiêu: Xác định rõ bạn cần gì, đưa ra "yêu cầu chính thức" (requirements document).

Việc cần làm:

🔍 Bước 2: Vendor Selection (Tuần 1–2)

Mục tiêu: Chọn 2–3 vendor, demo, chốt được vendor nào.

Việc cần làm:

📝 Bước 3: Detailed Requirements (Tuần 2–3)

Mục tiêu: Từ requirements chung, chi tiết hóa từng module.

Việc cần làm:

🗄️ Bước 4: Data Cleansing (Tuần 3–6)

Mục tiêu: Chuẩn bị dữ liệu lịch sử để migrate vào ERP mới.

Việc cần làm:

⚙️ Bước 5: Configuration (Tuần 4–7)

Mục tiêu: Setup ERP theo requirements của bạn (không code).

Việc cần làm:

🔗 Bước 6: Integration Testing (Tuần 5–8)

Mục tiêu: Test kỹ năng sử dụng trong tình huống thực tế.

Việc cần làm:

👨‍🏫 Bước 7: Training (Tuần 6–9)

Mục tiêu: Nhân viên biết dùng ERP trước go-live.

Việc cần làm:

🎯 Bước 8: Dry Run (Tuần 8–9)

Mục tiêu: Chạy thử với dữ liệu thực trước khi go-live chính thức.

Việc cần làm:

🚀 Bước 9: Go-Live (Tuần 10)

Mục tiêu: Cắt ngục, tắt hệ thống cũ, dùng ERP 100%.

Việc cần làm:

📞 Bước 10: Post Go-Live Support (Tuần 11–12+)

Mục tiêu: Hỗ trợ nhân viên khi gặp issue, fix bug, optimize.

Việc cần làm:

💰 Ước Tính Budget

  • Phí phần mềm (1 năm): 30–50M
  • Phí triển khai: 30–80M (tùy độ phức tạp)
  • Data migration: 5–10M
  • Hardware/Server: 0–20M (tùy mô hình cloud/on-premise)
  • Training: 3–5M
  • Tổng Năm 1: 70–165M
  • Năm 2+: 30–50M/năm (phí phần mềm + support)
